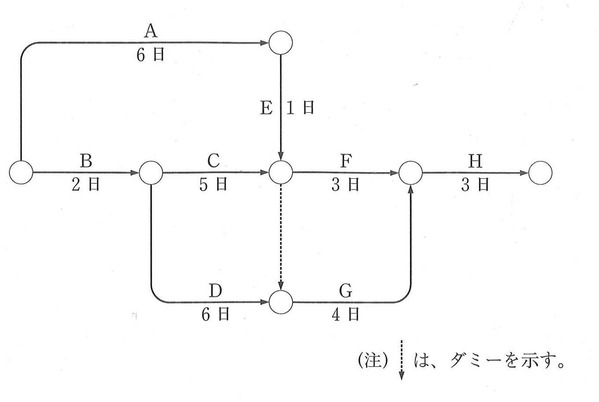

下に示すネットワーク工程表に関する次の記述のうち、最も不適当なものはどれか。

1. この工事全体は、最短15日で終了する。
2. A作業の所要日数を1日短縮しても、この工事全体の作業日数は変わらない。
3. D作業の所要日数を3日短縮すると、この工事全体の作業日数は、2日の短縮となる。
4. E作業が終了しなければ、G作業は開始できない。
5. F作業のフリーフロート(後続作業に影響せず、その作業で自由に使える余裕時間) は、1日である。
正解(3)また、5と回答された方も正解になる可能性があります。
